Duurzaam Energie Perspectief (hierna DEP) is momenteel bezig met de ontwikkeling van een warmtenet in Loppersum in opdracht van de Gemeente Eemsdelta. Om overlast voor de buurt te beperken en te onderzoeken hoe we de kosten zo laag mogelijk te houden experimenteert DEP met een nieuwe innovatieve methode om het net aan te leggen; namelijk door middel van nanodrill boringen. Een geslaagde pilot heeft plaatsgevonden waarbij deze methode in de praktijk is getest. In dit stuk vertellen we je er graag meer over.

Conventionele aanlegmethodiek van warmtenet
Traditioneel gezien worden leidingen voor warmtenetten aangelegd door middel van een open ontgraving. Voor het leidingwerk wordt in het distributienet traditioneel gebruik gemaakt van stalen buizen, deze zijn stug en niet flexibel. Om de leidingen te koppelen worden deze aan elkaar gelast en worden de koppelstukken ter plaatse na-geïsoleerd. Omdat voor deze methode het volledige tracé moet worden blootgelegd, moeten er grote stukken worden uitgegraven.
Bouwteam gestart
Een groot deel van het tracé in Loppersum ligt aan een belangrijke doorgaande route in het dorp. Nadat de aanleg van het warmtenet in deze straat was uitgewerkt volgens de conventionele methode, bleek dat het ontgraven voor veel overlast zou zorgen. Daarnaast is het erg kostbaar in verband met verstevigingsmatten, andere fundatievoorzieningen in de weg en bomen langs het tracé die tijdelijk weggehaald zouden moeten worden. Daarom ontstond het idee om de huisaansluitingen die deze weg kruisen door middel van gestuurde boringen aan te gaan leggen. En wat als we deze methode ook toe kunnen passen voor de doorgaande distributieleidingen? Op deze manier kan de overlast voor de buurt beperkt worden en kunnen er kosten voor dit project bespaard worden. Alleen de locaties vanwaar geboord wordt hoeven op deze manier nog maar ontgraven te worden, de rest van het tracé kan zo intact blijven. Om dit idee verder uit te werken is DEP een bouwteam gestart met A.Hak warmte B.V., Roelofs en NetBoring.

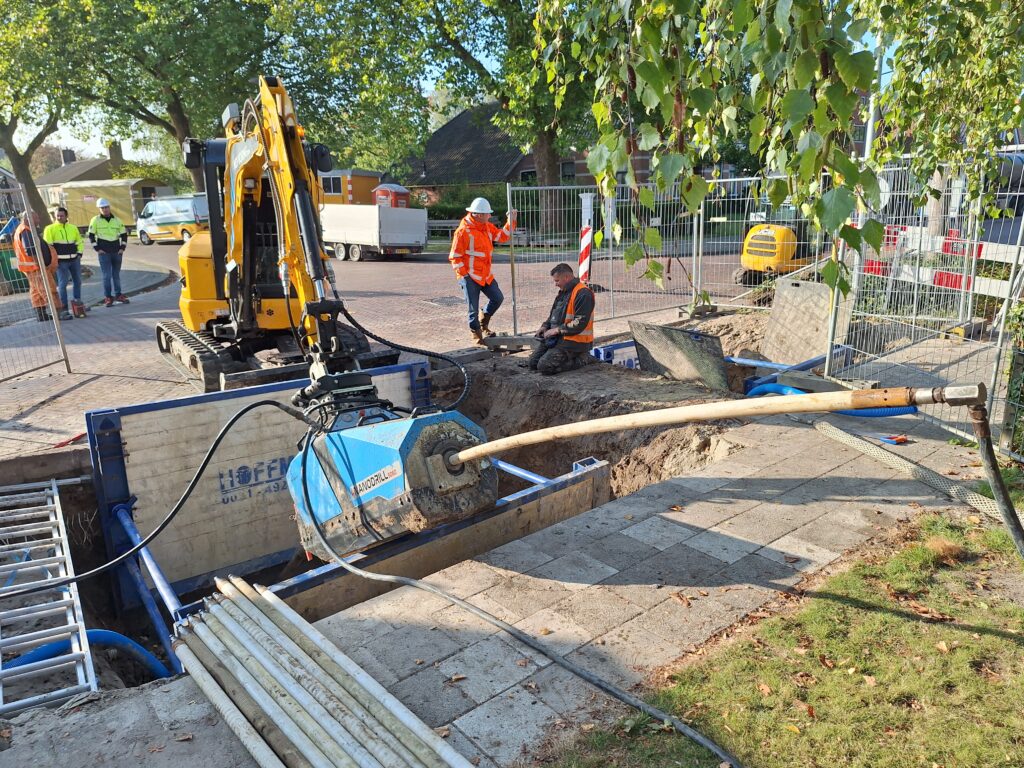

In plaats van grote stukken straat open graven, met de nodige overlast en arbeidscapaciteit, is DEP aan de slag gegaan met nanodrill boringen
Innovatieve nieuwe methode bedacht
Met het bouwteam is het idee voor het boren verder uitgewerkt. Voor de boringen wordt gebruik gemaakt van een nanodrill. Met deze methode kunnen zeer nauwkeurige boringen worden uitgevoerd. De boorkop van de machine is zeer goed stuurbaar en kan daarom makkelijk allerlei obstakels vermijden. Bij het uittredepunt wordt de boorkop ontkoppeld en wordt een ruimer aan de boorstang bevestigd. Achter deze ruimer kan direct de warmteleiding worden ingetrokken. De stalen leidingen die normaal voor warmtenetten worden gebruikt zijn maar beperkt flexibel en daarom minder geschikt voor deze methode. Daarom is er voor het project gekeken naar flexibele leidingen, waarbij de koppelstukken en T-stukken gemaakt worden door middel van persverbindingen en later na-geïsoleerd worden. Er hoeft dus ook niet gelast te worden.
Voor deze methodiek hoeven er slechts verschillende werkputten gegraven te worden voor distributieleidingen in de stoep (meestal op de oprit) voor de doorgaande distributieleidingen en vlak voor intrede van de huizen voor de huisaansluitingen. Tussen deze zogenaamde werkputten kan er met de nanodrill geboord worden. Om het aantal boringen te beperken wordt er door sommige werkputten heen geboord om hier later de leiding doormidden te halen om een T-stuk in te bouwen. Dit later inbouwen van T-stukken in flexibele distributieleidingen die geboord zijn is volgens leidingleverancier Weijers Waalwijk nog niet eerder gedaan en dus zeer innovatief. DEP is voornemens te onderzoeken of deze methode ook met andere leidingen zou kunnen worden toegepast.

Geslaagde pilot
Omdat de methodiek nieuw is en niet eerder op deze manier is uitgevoerd heeft er eind september een pilot plaatsgevonden in Loppersum om de bedachte methode te testen. Tijdens deze pilot is een deel van het warmtenet aangelegd en is er één huisaansluiting gemaakt. De pilot was een groot succes waarbij het gelukt is om de warmteleidingen aan te leggen met nanodrill en later in het veld T-stukken in te bouwen in de distributieleidingen.

Hoe nu verder?
Vanwege het succes zal een groot deel van de rest van het tracé met dezelfde methode worden aangelegd. Tijdens de pilot kwamen er ook kleine verbeterpunten aan het licht. Deze zullen we nu verder gaan uitwerken om de werkwijze voor het vervolg nog verder te verbeteren. De aanleg van de rest van het tracé staat voor het voorjaar van 2025 gepland.
